中央空调安装施工标准
1. 现场放线:现场放线时根据设计草图进行现场设备(外机、内机、温控器、分歧管等)定位,并确定信号线及冷媒管道的走向及确定内机的出回风及检修口,并在图纸上标注;
2. 协调装潢公司:施工前协调装潢公司配合工作;
3. 空调的内机、外机电源由装潢公司布置到指定位置;
4. 空调外机基础由装潢公司按时制作到位;
5. 空调的检修口由装潢公司根据我司图纸负责制作并封堵装饰到位;
6. 空调的出风口、回风口由装潢公司根据我司图纸负责预留到位;

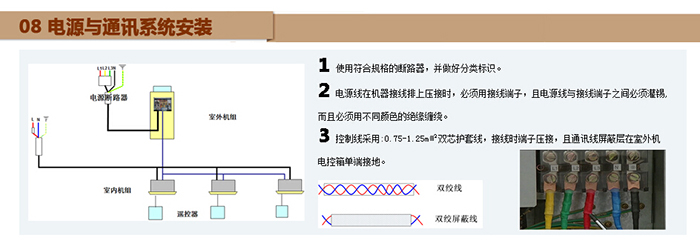

7. 控制器要用86电盒由装潢公司安装到指定位置;

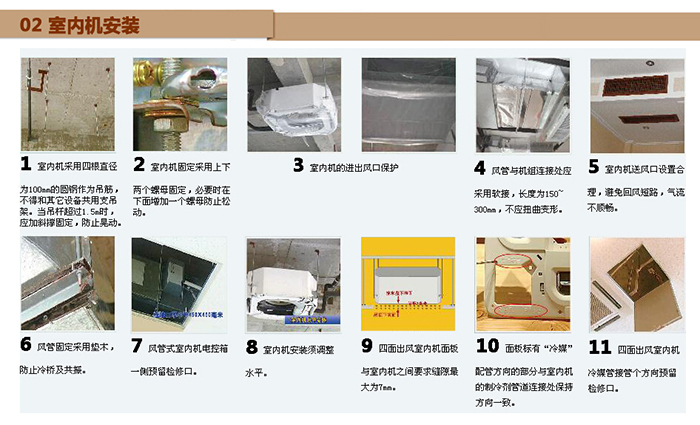

8. 内外机安装:吊装内机为双骡母固定,防止内机松动下落,并加垫片;
9. 吊装内机的吊杆长度原则上不大于1.5m,如有则用角铁固定牢靠,防止内机摇摆;
10. 内机上方空间不大于20cm,如超过标准则必须制作回风管;
11. 内机电脑板下方必须留有检修口,检修口尺寸不小于300mm×300mm;
12. 内机吊装尽量做到牢固、水平,端正,水平方向稍有倾斜倾向排水口,禁止内机出风口正对(床上、沙发等)人员吹风。
